PMAZusammenfassung Klasse 5-6 · 2024/2025

Zusammenfassung – Schulaufgabe 2

Projektmanagement · Schulaufgabe 2

Dokumente

Dateiablage zum Dokument

Original-PDF und Audiofassungen an einem Ort.

PDF

Originaldokument

Maßgebliche Quelle zum Herunterladen.

Immer verfügbar

Dieser Inhalt wurde automatisch aus dem zugehörigen PDF extrahiert und kann Fehler enthalten. Maßgeblich ist immer das Original-PDF.

Aufwandsschätzung

  • Während Planungsphase
  • Zur Abschätzung der Gesamtdauer des Projekts
  • „Bekannte Aufgaben lassen sich leichter schätzen als unbekannte“
  • Sind nur Schätzungen – Ggf. falsch
  • Anschließend Terminplanung und Ressourcenplanung inkl. Zuordnung zu den einzelnen Vorgängen
    • Welche Ressourcen?
    • Welche Qualifikationen?
    • Welche Sachressourcen?
    • Wie viele Ressourcen zu welcher Verfügbarkeit?

Methoden

Expertenschätzung

  • Ansatz: Frage jemanden, der sich auskennt (Expert)
  • Wichtig:
    • Experte sollte sich besser auskennen als man selbst
    • Mehrere Experten fragen
    • Experte sollte Teil des Projektteams sein
  • Alternative: Planen zusammen mit dem Team und Ergebnisse zusammenfügen

Analogiemethoden

  • Ansatz: Auf Erfahrungen zurückgreifen und für neue Schätzungen anwenden
  • Tipps:
    • Geeignet für Projekte mit bekanntem Inhalt
    • Lessons learnt: Frühere Planungen/Fehler aus alten Projekten berücksichtigen

Bottom-Up: Fein -> Grob

  • Ansatz: Abschätzung aller kleinen Aufgaben. Aufsummierung aller Aufgaben
    • Braucht Projektstrukturplan mit Arbeitspaketen
  • Beispiel: Hausbau in kleine Schritte: Ausheben, Aufstellen von Wänden etc. Anschließend aufsummieren
  • Risiko: Verzettelung – Zu viel Zeit mit der Planung der Teilschritte verschwendet

Top-Down: Grob -> Fein

  • Ansatz: Gesamtaufwand in einzelne Bereiche des Projekts unterteilen und Plausibilitäten prüfen
  • Wird verwendet wenn alle Aufwände schon grob bekannt sind
  • Geeignet als Plausibilitätsprüfung bei vorgegebenen Aufwänden
    • Rechnung geht nicht auf -> Etwas passt nicht

Projektkosten

  • Direkte Kosten: Für Ressourcen die nur für die Projektdurchführung nötig sind
    • Bsp.: Material, Externe Vertragspartner, Genehmigungen, Gehälter, Lizenzen
  • Indirekte Kosten: Zur Unterstützung der Projektkosten
    • Scheingemeinkosten: Für zur Durchführung erforderliche Ressourcen
      • Bsp.: Büromittel, Miete, Steuern, Sozialleistung, Anlagen, Büromöbel
    • Echte Gemeinkosten: Für Geschäftsbetrieb
      • Bsp.: Serviceabteilung, Personalabteilung, Einkauf, Marketing, Bankgebühren

Planungsvorgang

  1. Erstellung des Projektplans
  2. Strukturierung der Arbeitspakete (AP)
  3. Kostenschätzung pro AP für Personal, Material, Dienstleistungen
  4. Erstellung des Kostenplans
    1. Kostenverlauf pro Monat

RACI-Matrix

  • Welche Projektbeteiligten sind wofür verantwortlich

Bedeutung

  • Responsible: Verwantwortlicher für Durchführung einer Aufgabe
    • Eine Person – kann aber weitere Personen hinzuziehen
  • Accountable: Prüft korrekte Durchführung/Ergebnisse
    • Delegiert Aufgaben an „Responsible“
  • Consulted: Wird zur Durchführung befragt
    • Fachexperten/Dritte, die nicht direkt an der Durchführung beteiligt sind
  • Informed: Erhält Informationen über Ergebnisse
    • Kommunikation in der Regel nur einseitig

Erstellung

  • Welche Aufgaben gibt es?
  • Welche Rollen sind beteiligt?
  • Wer ist wofür verantwortlich?

Beispiel – Gebäudebau

AufgabeResponsibleAccountableConsultedInformed
BauplanungArchitektBauherrBauunternehmerIngenieure
GenehmigungsverfahrenBauherrBehördenIngenieureArchitekt
BauausführungBauunternehmerBauherrIngenieureArchitekt
QualitätssicherungBauunternehmerBauherrIngenieureArchitekt
InbetriebnahmeBauunternehmerBauherrIngenieureArchitekt

Vorteile

  • Übersichtliche Darstellung der Beteiligten/Verantwortlichen
  • Verbesserung der Kommunikation
  • Klare Rollen und Verantwortlichkeiten
  • Reduziert Missverständnisse
  • Einfach zu erstellen

Risikomanagement

Ziele

  • Minimierung von Risiken – Erhöhung der Projektsicherheit
  • Flexibilität & Anpassungsfähigkeit
  • Maximierung von Chancen
  • Förderung proaktiver Projektkultur

Unterscheidung in positive & negative Risiken

  • Positiv:
    • Geringere Gesamtkosten als geplant
    • Schnellere Erteilung von Genehmigungen
    • Verfügbarkeit von Mitarbeitern
  • Negativ:
    • Budgetüberschreitung
    • Zeitplanverzögerung
    • Ressourcen-Knappheit

Bewertung der Eintrittswahrscheinlichkeit von Risiken

    • Wahrscheinlichkeit
    • Klassifizierung (Niedrig/Mittel/Hoch)(Immer/Häufig/Manchmal/Selten/Nie)
    • Reihenfolge
    • Relative Eintrittswahrscheinlichkeit

Bewältigungsstrategien

Bedrohung – negative Risiken

  • Akzeptanz: Risiko akzeptieren; Gegenmaßnahmen teurer, als Risikoeintritt
  • Vermeidung: Eliminierung des Risikos durch Anpassung des Projektplans
  • Minderung: Reduzieren der Eintrittswahrscheinlichkeit oder der Auswirkung
  • Übertragung: Abwälzen auf Dritte z.B. Versicherung

Chancen – positive Risiken

  • Akzeptanz: Hinnehmen
  • Verbessern: Maximieren der Wahrscheinlichkeit und Auswirkung
  • Ausschöpfen: Risiko nutzen z.B. Geschäftsbeziehung mit Lieferanten
  • Teilen: Mit Dritten die Chance nutzen

Herausforderungen

  • Wirtschaftslage
  • Neue Projekte ohne Erfahrungswerte (bzw. Informationen zur Risikoanalyse)
  • Umwelteinflüsse
  • Widerstand gegen Veränderung (Team/Stakeholder)
  • Veränderung rechtlicher Rahmenbedingungen

Soft-Skills

Selbstmanagement – MoSCoW-Methode

  • Mo – Must have: Essentielle Anforderung
  • S – Should have: Nicht zwingend erfoderlich
  • Co – Could have: Optional
  • W – Won’t have: Wird nicht berücksichtigt

Vorteile

  • Klare Priorisierung: Erleichtert Entscheidungsfindung
  • Flexibilität: Ressourcen können besser verteilt werden

Nachteile

  • Subjektivität: Einordnung in Kategorien je nach Position unterschiedlich –> Missverständnisse
  • Überlastung von „Should have“: Zu viele S-Elemente können das Projektteam überlasten

Kreativitätsmethoden

Walt-Disney-Methode

  • Betrachtung aus unterschiedlichen Perspektiven
  • Kann allein oder mit mehreren durchgeführt werden
  • 3 Rollen + Moderator
    • Träumer
    • Realist
    • Kritiker

Vorgehen

  1. Konkrete Formulierung der Fragestellung (Problem/Ziel)
  2. Teilnehmer versetzen sich in alle drei Rollen
  3. Moderator notiert Ergebnisse
  4. Auswertung der Ergebnisse
  5. Verwertung der Ergebnisse

Maßnahmen

  • Identifizieren von Träumer-Ideen, die weiterverfolgt werden sollen
  • Relevante Kritik erkennen
  • Erforderliche Schritte festlegen
  • Liste mit Schritten und Verantwortlichen

Brainstorming

  • Betrachtung aus unterschiedlichen Perspektiven
  • Beliebig viele Teammitglieder + Moderator
  • Regeln:
    • Gedanken freien Lauf lassen
    • Keine Kritik
    • Inspirieren lassen

Vorgehen

  1. Rahmenbedingungen klären
  2. Frage stellen
  3. Ideen sammeln
  4. Ideen ordnen
  5. Ideen bewerten
  6. Nachbereiten

Maßnahmen

  • Relevante Ideen identifizieren
  • Liste mit nächsten Schritten und Verantwortlichen

Nutzwertanalyse

  • Zur Priorisierung und Entscheidung
  • Optionen anhand unterschiedlicher Kriterien miteinander vergleichen
  • Gewichtete Punktzahl = Wichtung * Punkte
  • Option mit höchstem Ergebniswert gewinnt
  • Wichtig: Keine überlappenden Kriterien wählen

Aufbau

Option 1Option 2
KriterienWichtungPunkteGewichtetPunkteGewichtet
Kriterium A10 %50,530,3
Kriterium B25 %4182
Ergebnis100 %Summe aus „Gewichtet“Summe aus „Gewichtet“

Projektsteuerung

  • Es entstehen Probleme
    • Konflikte im Team
    • Verzögerung der Lieferung
    • Unerwartete Hürden
    • Mangelnder Fortschritt
    • Änderungswünsche durch Kunde
  • Während der Durchführung muss der Projektleiter (PL) Übersicht behalten
    • Lenkung des Projekts
    • Einhaltung von Terminen, Budget und Qualität
    • Projektplan als Grundlage
      • Ermöglicht Soll-Ist-Vergleich
  • Aufgaben des PLs:
    • Fortschrittsüberwachung
    • Arbeitspakte beginnen/beenden
    • Ergebnisprüfung (Definition of Done festlegen)
    • Statusberichte erstellen
    • Risikoanalyse durchführen (fortlaufend)
    • Regieren auf Abweichungen
      • Alternativer Lösungsweg
      • Anpassung des Projektplans
      • Anpassung der Aufgabenstellung
      • Anpassung von Budget und Ressourcen

Statusübersicht

Statusbericht

Enthält folgende Informationen

  • Grundlegende Projektinformationen
  • Aktuelle Aktivitäten
  • Statusbewertung (z.B. Ampel – rot, gelb, grün)
  • Aktuelle Hürden
  • Entscheidungsgrundlagen

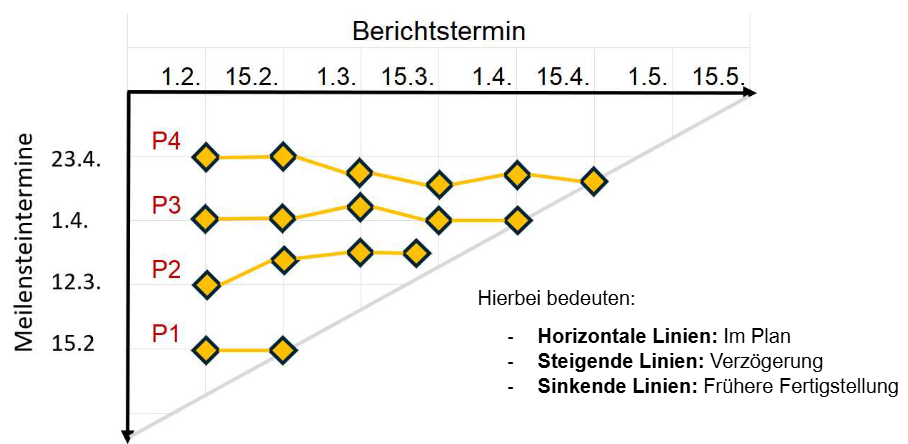

Meilensteintrendanalyse

  • Dient zur Prognose und Steuerung von Terminen
  • Ggf. Teil des Statusberichts
  • Vor Berichterstattung: Soll-Ist-Vergleich der Meilensteine

Earned Value Analyse

  • Vergleich aus Kosten zum Fertigstellungsgrad
  • Voraussetzung:
    • Detaillierte und realistische Kostenplanung
    • Geplante Gesamtkosten
    • Aktuelle Ist-Kosten
    • Fertigstellungsgrad Soll
    • Fertigstellungsgrad Ist
  • Es wird der Fertigstellungswert (Earned Value) für Soll & Ist ermittelt
  • Es können dementsprechend Kosten- und Terminabweichungen abgeleitet werden
  • Formel: Earned Value = Gesamtkosten * Fertigstellungsgrad (Ist/Soll)

Erfolgreiche Meetings

Planung

  • Zweck klar machen
  • Teilnehmer auswählen und frühzeitig einladen
  • Tagesordnung sollte in Einladung enthalten sein
  • Entscheidungsgrundlage erstellen (z.B. Onepager)
  • Ggf. Keyplayer separat informieren
  • Nicht länger als 1h planen -> Ansonsten mehr Meetings

Durchführung

  • Pünktlicher beginn
  • Moderator bestimmen (Einhaltung der Tagesordnung)
  • Protokoll führen
  • To-Do-Liste mit weiteren Schritten erstellen
  • Keine Punkte diskutieren für die die Keyplayer fehlen -> vertagen
  • Pünktliches Ende

Nachbereitung

  • Verteilung des Protokolls & To-Do-Liste
  • Kontrolle der To-Do-Liste

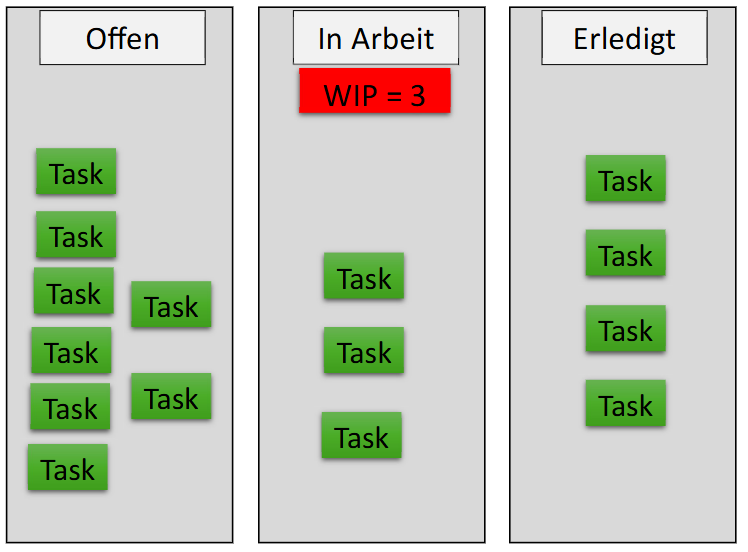

Kanban

  • Visualisierung der Arbeit
  • Optimierung des “Flows”

Aufbau

  • Kanban-Board
  • Aufteilung in drei Spalten:
    • Offen: Bekannte Aufgaben, die noch zu erledigen sind
    • In Arbeit: Stellt alle Aufgaben dar, die derzeit bearbeitet werden
      • Work-In-Progress-Limit festlegen
    • Erledigt: Alle bereits abgeschlossenen Aufgaben

Ablauf

  • Daily Standup: Tägliches Treffen am Kanban-Board
  • Status aller „In-Arbeit“-Tasks
    • Entscheiden welche geschlossen werden können
  • Welche neuen Aufgaben können begonnen werden
